Trong bối cảnh quỹ đất ngày càng hạn chế và chi phí đầu tư mặt bằng liên tục tăng cao, nhiều doanh nghiệp tại TP.HCM lựa chọn giải pháp cải tạo nâng tầng tòa nhà văn phòng thay vì xây mới hoàn toàn. Đây được xem là phương án tối ưu, vừa tiết kiệm chi phí, vừa tận dụng được kết cấu công trình sẵn có, đồng thời nâng cao năng lực vận hành và giá trị khai thác lâu dài.
Một trong những dự án tiêu biểu trong thời gian gần đây là công trình cải tạo nâng tầng tòa nhà văn phòng diện tích 11x19m, thực hiện nâng cấp từ nhà 3 tầng có lửng lên nhà 5 tầng có lửng. Đây không chỉ là hành trình nâng tầng đơn thuần, mà là một quá trình “lột xác” toàn diện từ kết cấu, kiến trúc đến công năng sử dụng và thẩm mỹ mặt tiền.
Bài viết dưới đây sẽ Việt Quang Group chia sẻ chi tiết quá trình cải tạo – nâng tầng tòa nhà văn phòng, từ khảo sát hiện trạng, lên phương án gia cố kết cấu đến thi công hoàn thiện và bàn giao đưa vào vận hành.
Thông tin công trình cải tạo nâng tầng tòa nhà văn phòng tại TP.HCM
- Chủ đầu tư: Ông Dương Văn Sinh
- Vị trí công trình: Phường Tân Sơn Hòa, TP.HCM
- Quy mô xây dựng: Tòa nhà văn phòng 5 tầng có lửng
- Diện tích: 11x19m
- Dịch vụ: Cải tạo nâng tầng
- Thời gian thi công: 180 ngày
- Giám đốc khối phụ trách: Ông Phạm Bá Hải
Chủ đầu tư mong muốn cải tạo toàn diện tòa nhà, không đơn thuần chỉ là nâng thêm tầng mà là cải tạo toàn diện về kiến trúc, kiến trúc và công năng sử dụng. Hướng đến một không gian làm việc hiện đại chuyên nghiệp và tối ưu hiệu quả vận hành đồng thời tạo môi trường làm việc thân thiện, ấm cúng tạo không khí như một ngôi nhà thực thụ.
Phương án thiết kế tòa nhà văn phòng 11x19m cải tạo nâng tầng
Với quy mô hiện tại là 3 tầng có lửng (1 trệt, 1 lửng, 2 lầu), chủ đầu tư mong muốn cải tạo và nâng tầng công trình trở thành tòa nhà văn phòng 5 tầng có lửng, đáp ứng nhu cầu mở rộng không gian làm việc và nâng cao hình ảnh doanh nghiệp. Sau quá trình trao đổi và khảo sát hiện trạng, Việt Quang Group đã xây dựng kế hoạch thi công bài bản, kiểm soát chặt chẽ từng hạng mục nhằm đảm bảo an toàn kết cấu, thi công đúng tiến độ và đạt chất lượng hoàn thiện cao nhất khi bàn giao.
Thiết kế mặt tiền tòa nhà văn phòng 11x19m
Tòa nhà văn phòng nổi bật với hình khối vuông vức, đường nét mạnh mẽ và bố cục mặt đứng rõ ràng. Mặt tiền sử dụng tông màu kem – trắng chủ đạo, kết hợp các mảng nhấn vật liệu tối màu tạo chiều sâu và mang lại cảm giác hiện đại, cao cấp.
Hệ cửa kính lớn được bố trí theo phương đứng, giúp công trình tăng khả năng lấy sáng tự nhiên, tạo sự thông thoáng và nâng cao tính thẩm mỹ đúng chuẩn thiết kế văn phòng hiện đại.
Thiết kế nội thất căn phòng boutique – Không gian làm việc tinh tế và khác biệt
Điểm đặc biệt của dự án nằm ở phương án thiết kế nội thất tổng thể theo phong cách văn phòng boutique. Không gian bên trong được bố trí hài hòa, mang nét độc đáo, ấm áp và tinh tế. Vật liệu gỗ được sử dụng làm chủ đạo, kết hợp hệ kính và ánh sáng trang trí, tạo nên một môi trường làm việc chuyên nghiệp nhưng vẫn gần gũi và sang trọng.
Quá trình thi công cải tạo nâng tầng tòa nhà văn phòng 11x19m
Sau khi hoàn thiện hồ sơ thiết kế 3D, thống nhất phương án cải tạo và triển khai các thủ tục pháp lý liên quan, Việt Quang Group chính thức bước vào giai đoạn thi công. Với đặc thù công trình cải tạo nâng tầng, đội ngũ kỹ sư xác định đây là dự án đòi hỏi kiểm soát nghiêm ngặt về kết cấu chịu lực, an toàn thi công, đồng thời phải đảm bảo tiến độ để chủ đầu tư sớm đưa tòa nhà vào vận hành.
Ngay từ khi thực hiện khảo sát hiện trạng, Việt Quang Group đã lập kế hoạch triển khai theo từng giai đoạn cụ thể, phân công nhân sự theo tổ đội và bố trí giám sát công trình xuyên suốt nhằm đảm bảo mọi hạng mục thi công được thực hiện đúng kỹ thuật.
Công tác chuẩn bị mặt bằng – Che chắn và đảm bảo an toàn khu vực thi công

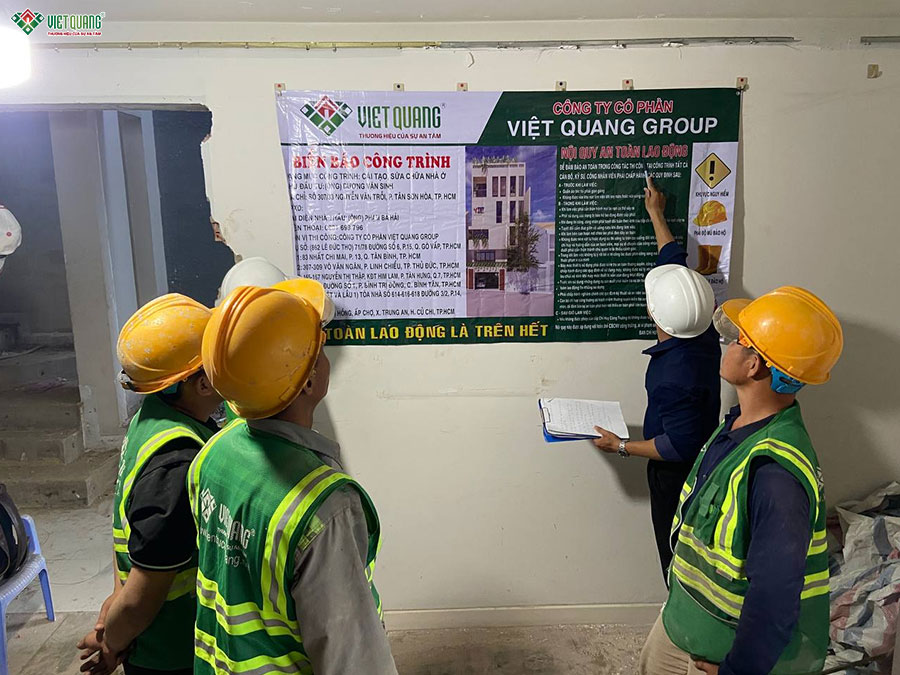

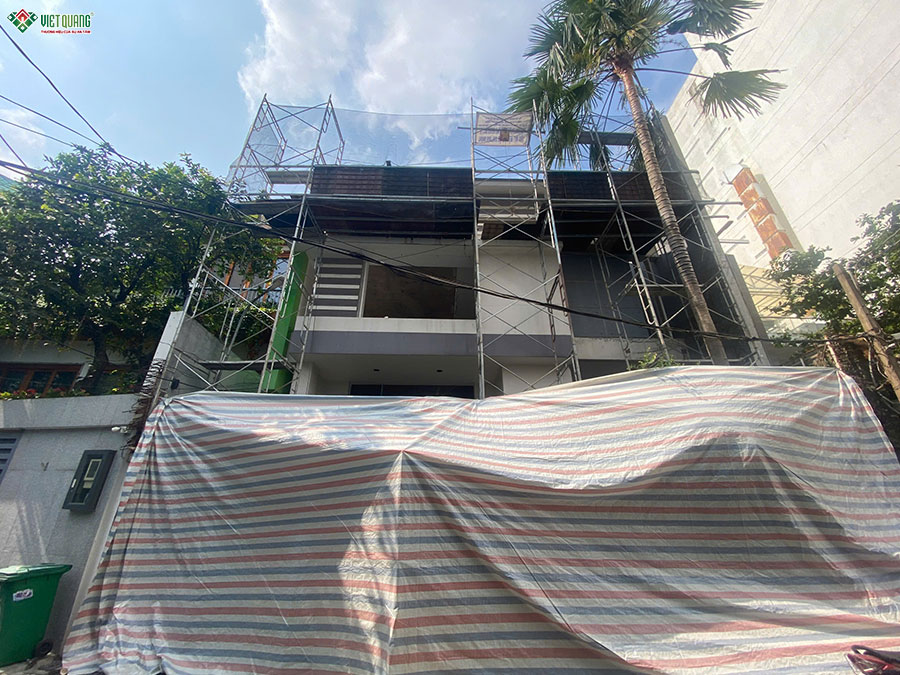

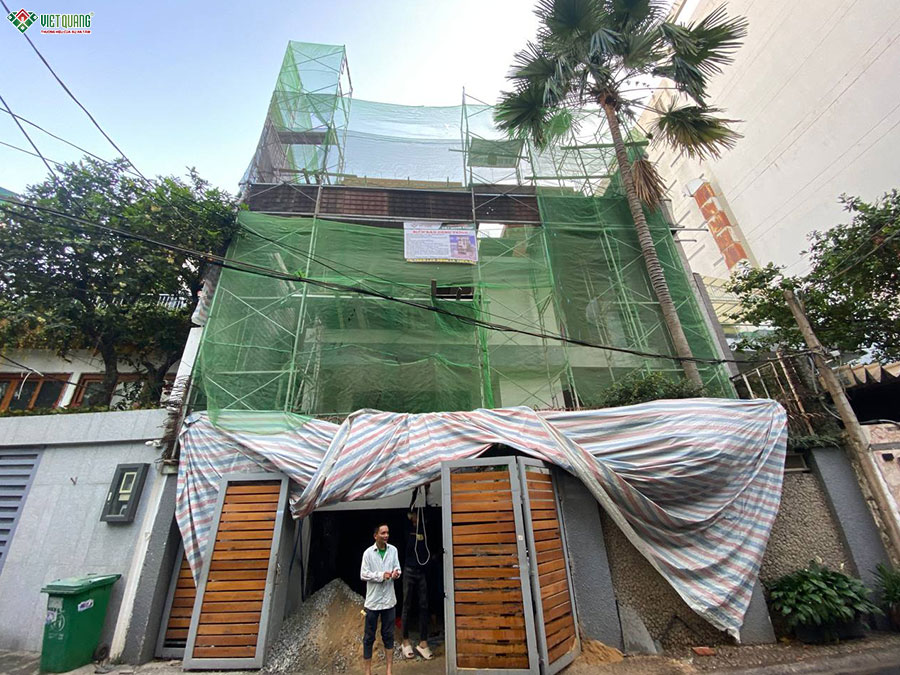

Một trong những yếu tố quan trọng trong thi công cải tạo nâng tầng là công tác tổ chức mặt bằng. Việt Quang Group tiến hành triển khai hệ thống che chắn toàn bộ khu vực mặt tiền, bố trí lưới an toàn và rào chắn bảo vệ nhằm hạn chế bụi, tiếng ồn và đảm bảo an toàn cho người dân xung quanh.
Đồng thời, khu vực tập kết vật tư được bố trí khoa học để phục vụ thi công liên tục, tránh tình trạng vật liệu chất đống gây cản trở vận chuyển. Hệ thống điện nước tạm cũng được lắp đặt để đáp ứng nhu cầu thi công và sinh hoạt của đội ngũ công nhân.

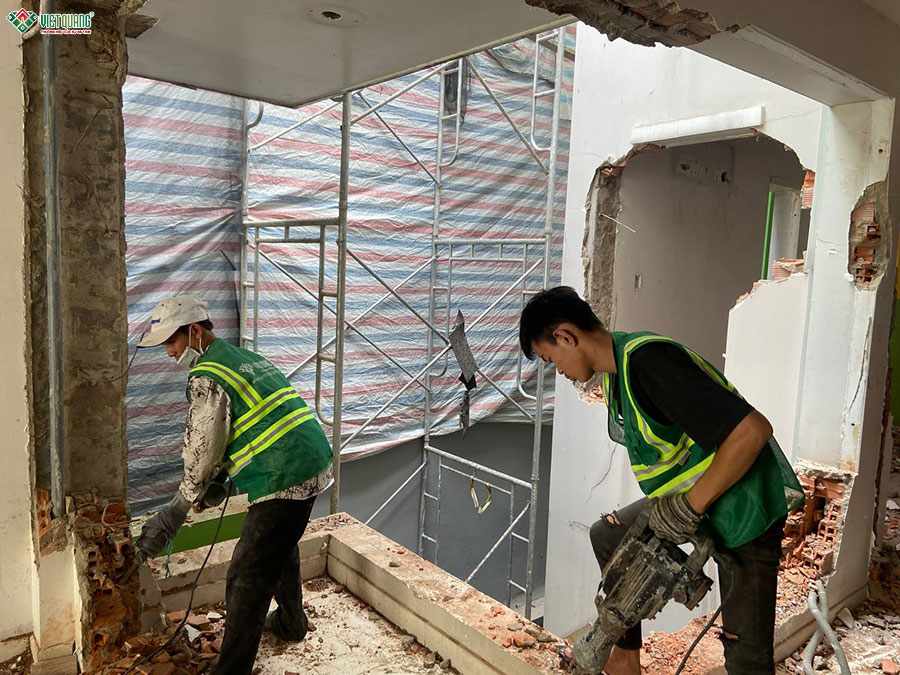

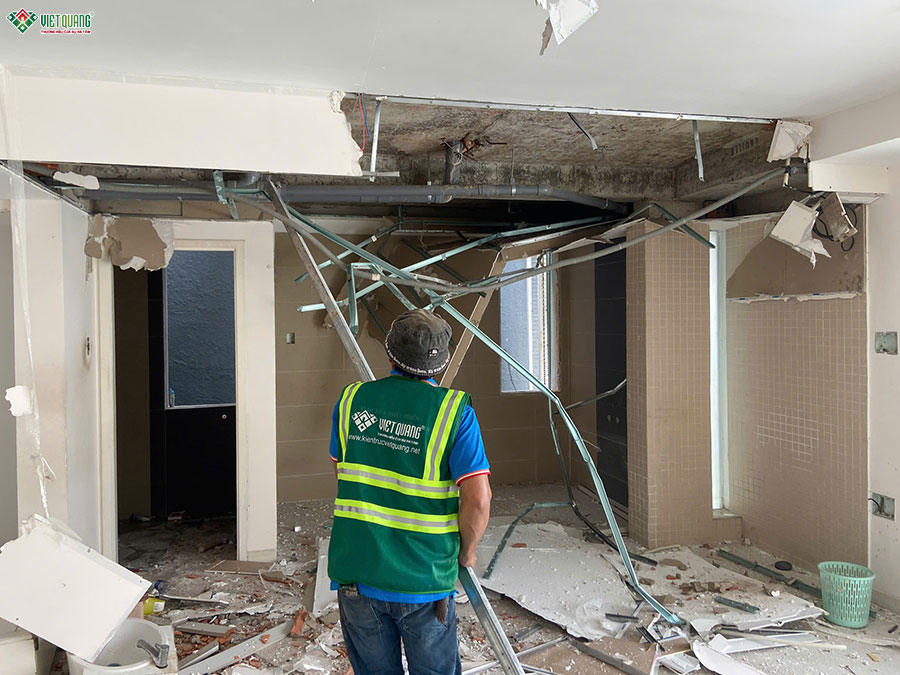

Tháo dỡ hạng mục cũ – Triển khai đúng kỹ thuật, hạn chế ảnh hưởng kết cấu

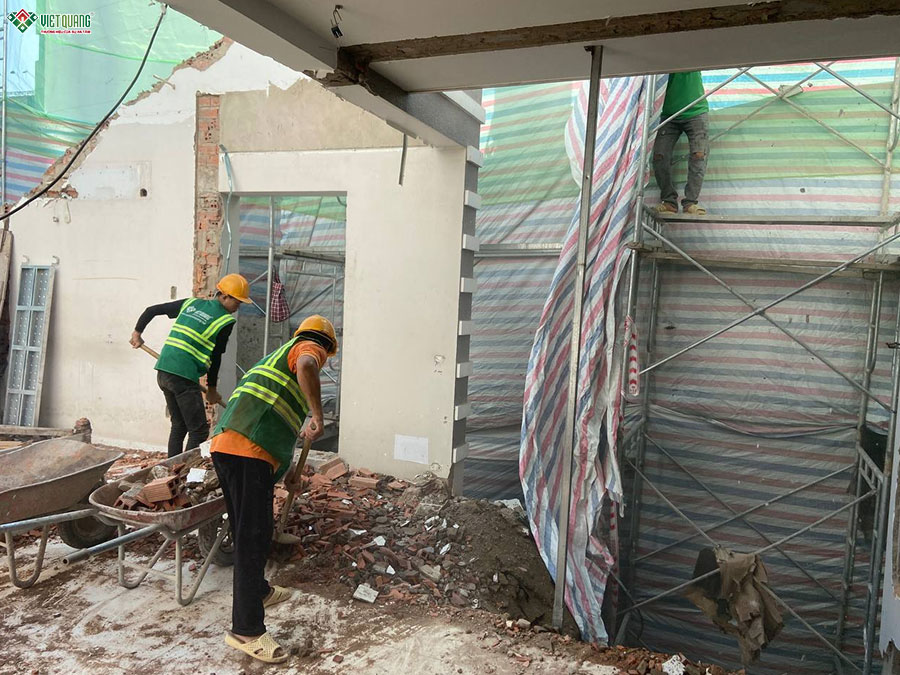

Do công trình đang ở trạng thái sử dụng lâu năm, việc tháo dỡ các hạng mục cũ phải được thực hiện cẩn thận nhằm tránh tác động đến hệ kết cấu chịu lực. Việt Quang Group triển khai tháo dỡ theo đúng quy trình, thực hiện từng bước từ trên xuống dưới, ưu tiên phương án tháo dỡ thủ công kết hợp máy móc phù hợp.
Các hạng mục tháo dỡ bao gồm:
- Tháo dỡ mái cũ và phần che chắn phía trên

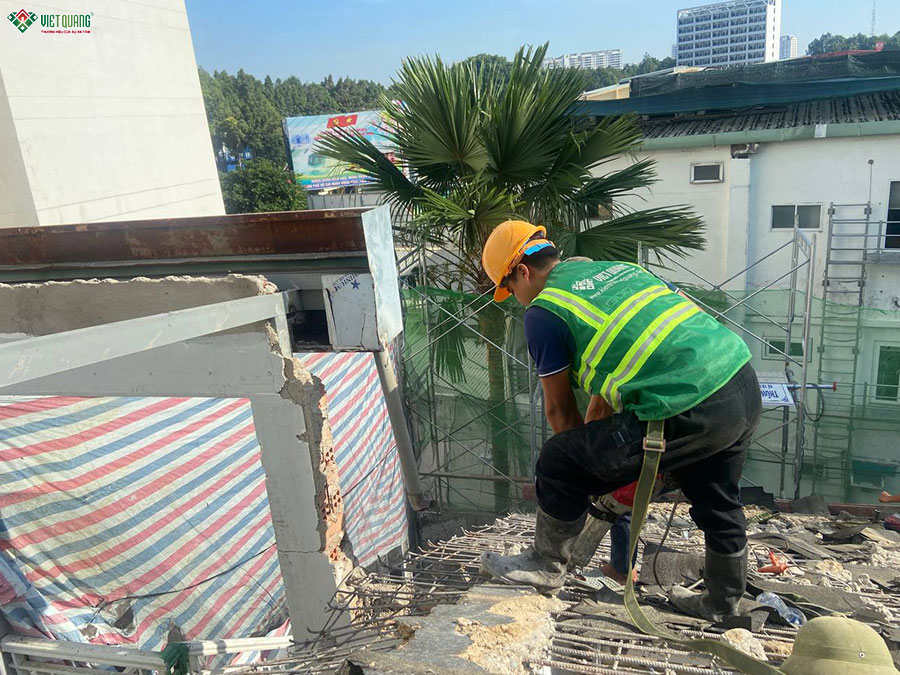

- Tháo dỡ các mảng tường ngăn không phù hợp công năng mới
- Tháo dỡ lớp hoàn thiện xuống cấp (sơn tường, trần, nền)
- Tháo dỡ hệ thống điện nước cũ để thay mới đồng bộ
Trong suốt quá trình tháo dỡ, kỹ sư giám sát luôn kiểm tra liên tục nhằm đảm bảo công trình không bị rung lắc quá mức và không phát sinh hư hại ngoài kế hoạch.
Gia cố móng, thi công hố pít – Nền tảng quyết định độ bền vững sau khi nâng tầng
Với mục tiêu nâng tầng tòa nhà văn phòng từ quy mô 3 tầng có lửng lên 5 tầng có lửng, việc gia cố kết cấu được xem là giai đoạn quan trọng nhất trong toàn bộ quá trình cải tạo. Đây là bước quyết định trực tiếp đến khả năng chịu lực, độ ổn định và mức độ an toàn của công trình sau khi nâng tầng.
Dù hiện trạng kết cấu tòa nhà vẫn còn chắc chắn, tuy nhiên để đáp ứng tải trọng mới khi tăng thêm 2 tầng, Việt Quang Group đã tiến hành khảo sát hiện trạng, tính toán kết cấu và đề xuất phương án gia cố móng phù hợp trước khi triển khai thi công. Đồng thời, công tác thi công hố pit cũng được thực hiện cẩn trọng nhằm đảm bảo điều kiện kỹ thuật cho các hạng mục liên quan trong giai đoạn tiếp theo.
Tất cả công đoạn đều được thực hiện theo bản vẽ kết cấu đã được tính toán tải trọng, đồng thời nghiệm thu kỹ lưỡng trước khi chuyển sang giai đoạn thi công phần thô.

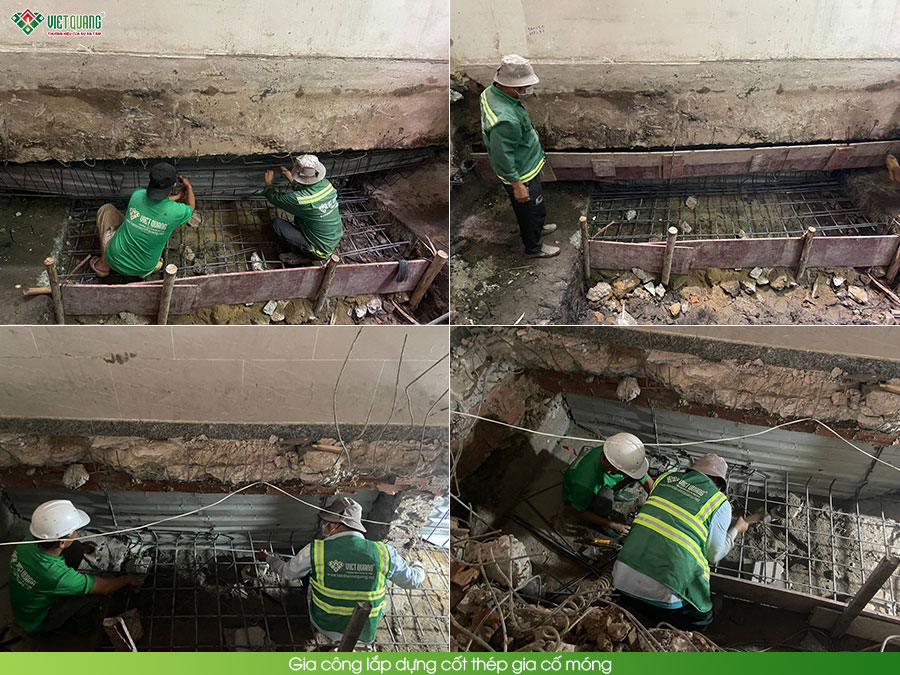

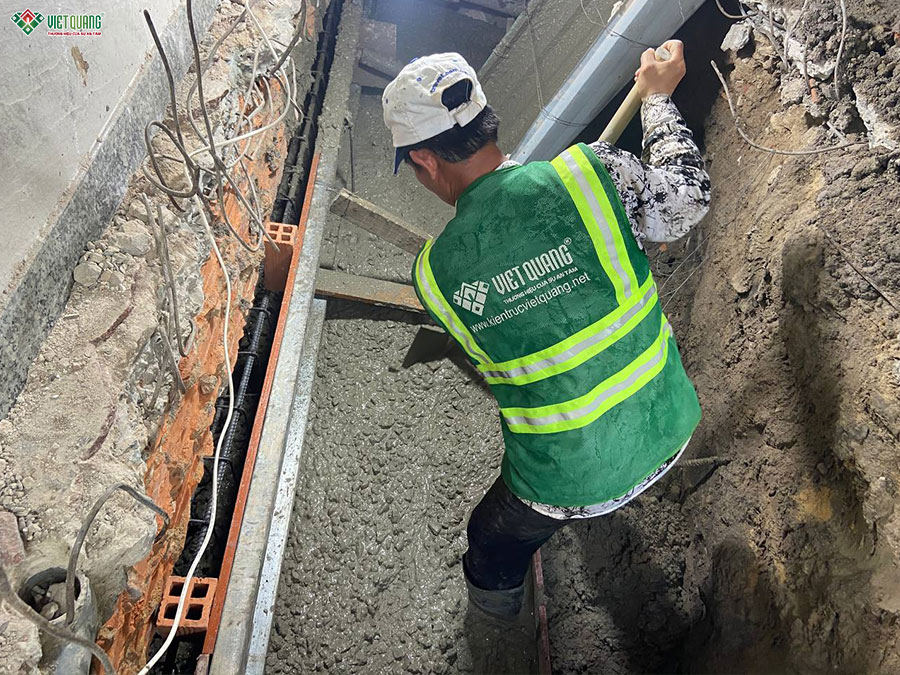

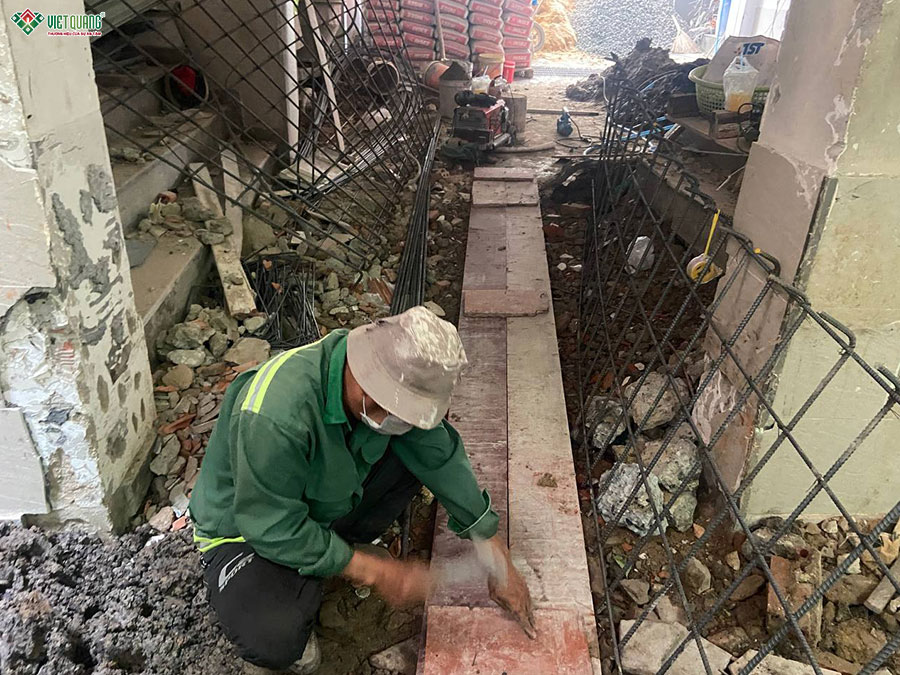

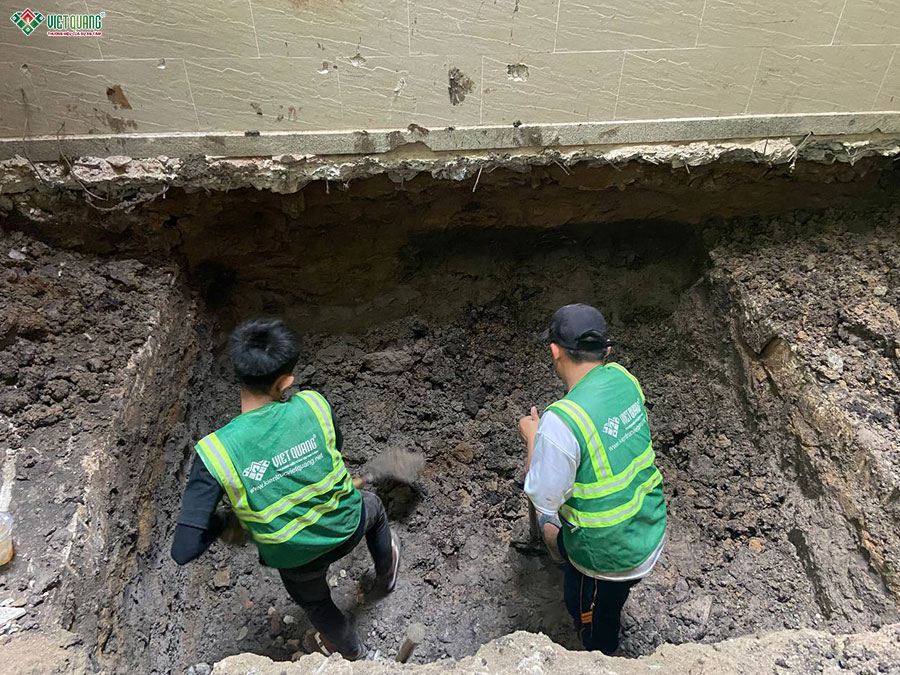

Hình ảnh gia cố móng

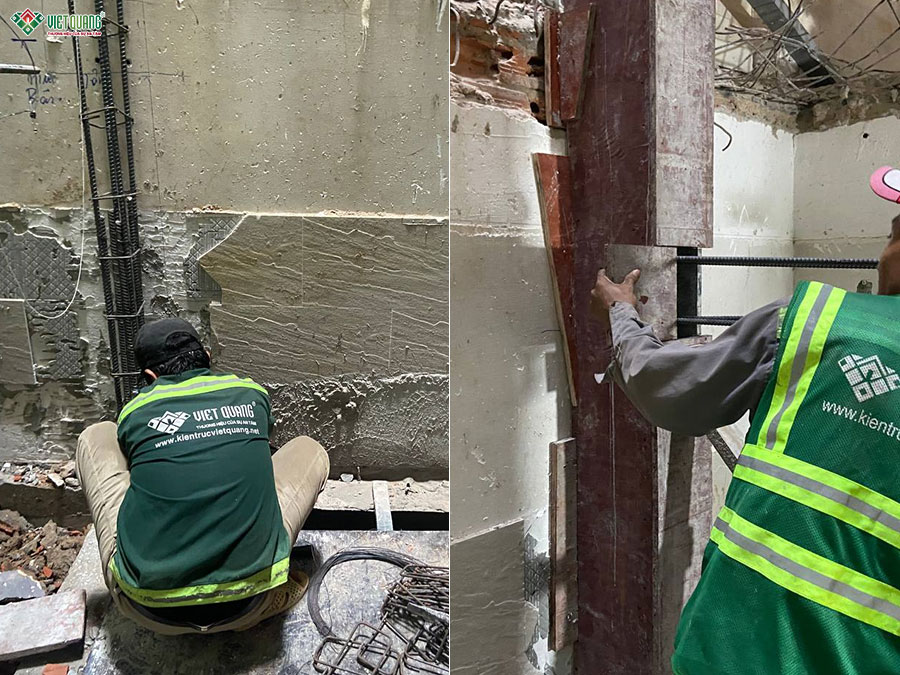

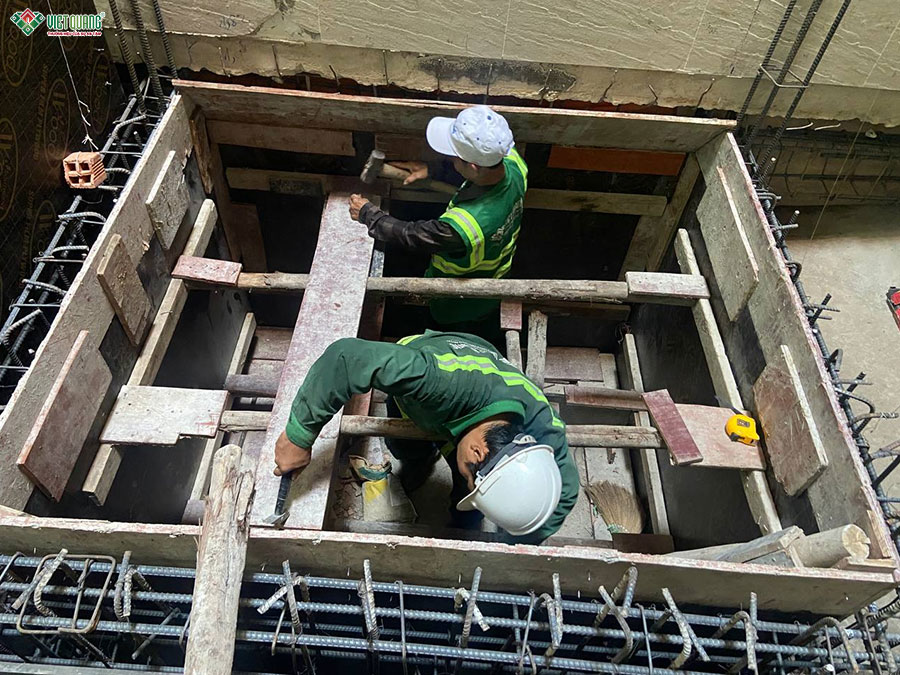

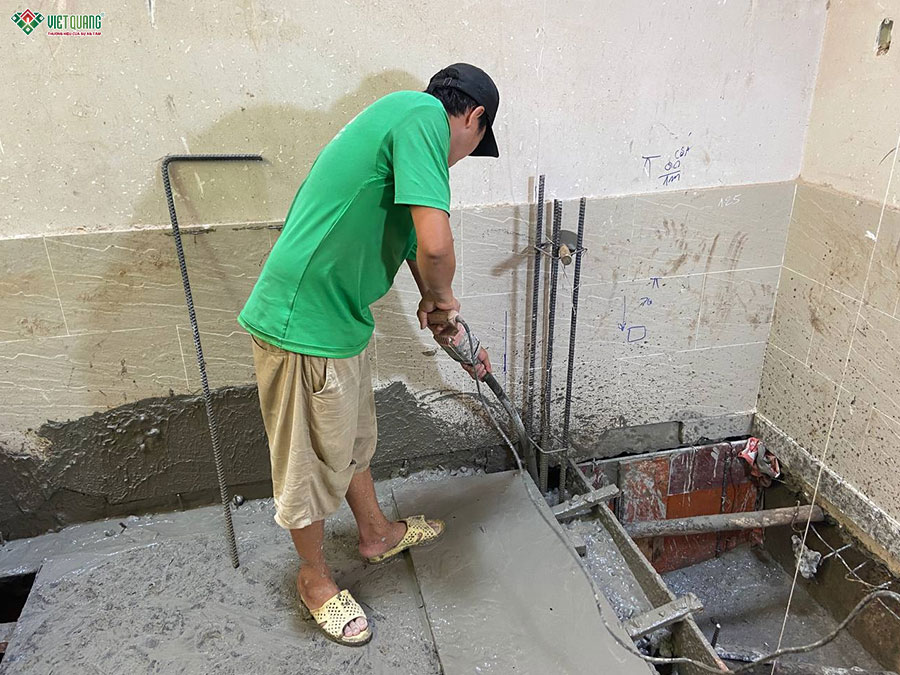

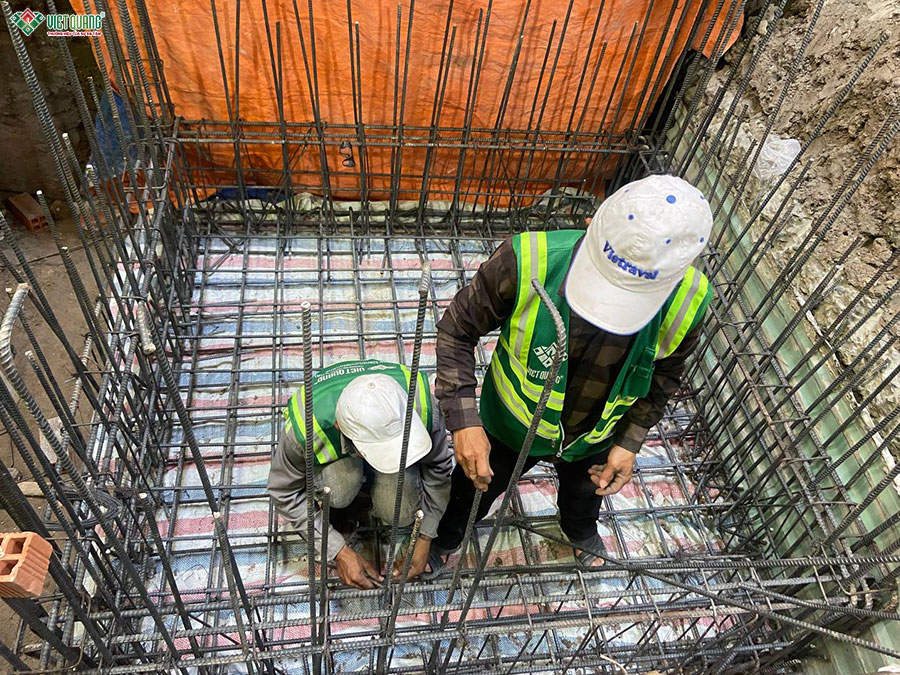

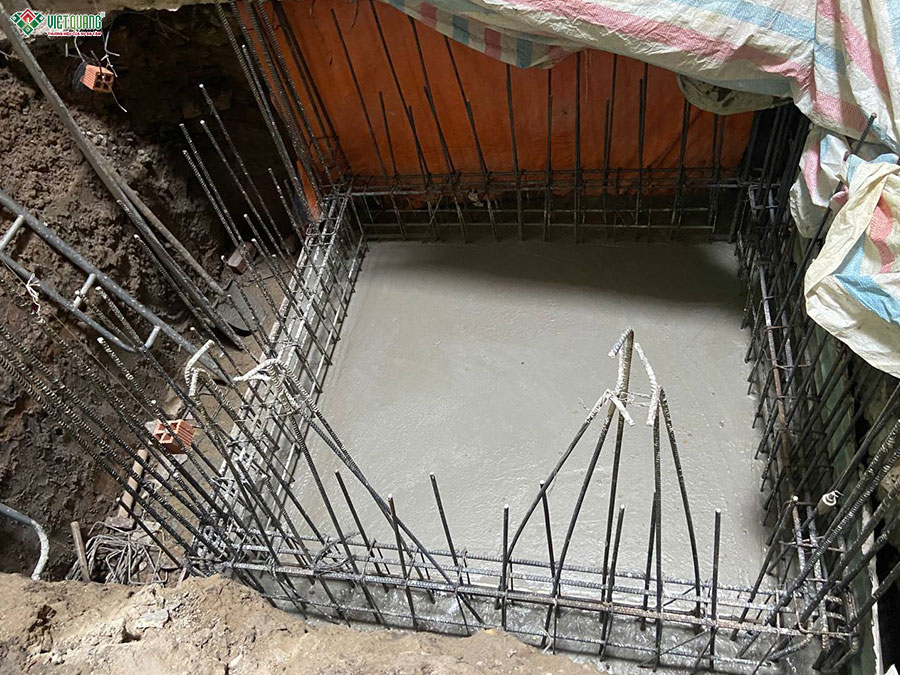

Hình ảnh thi công hố pít thang máy

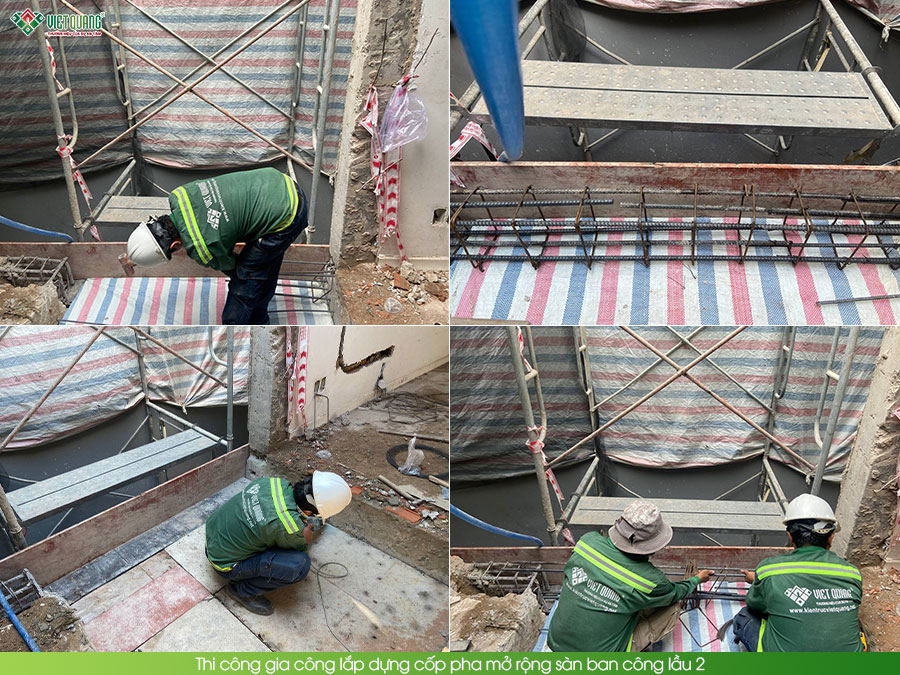

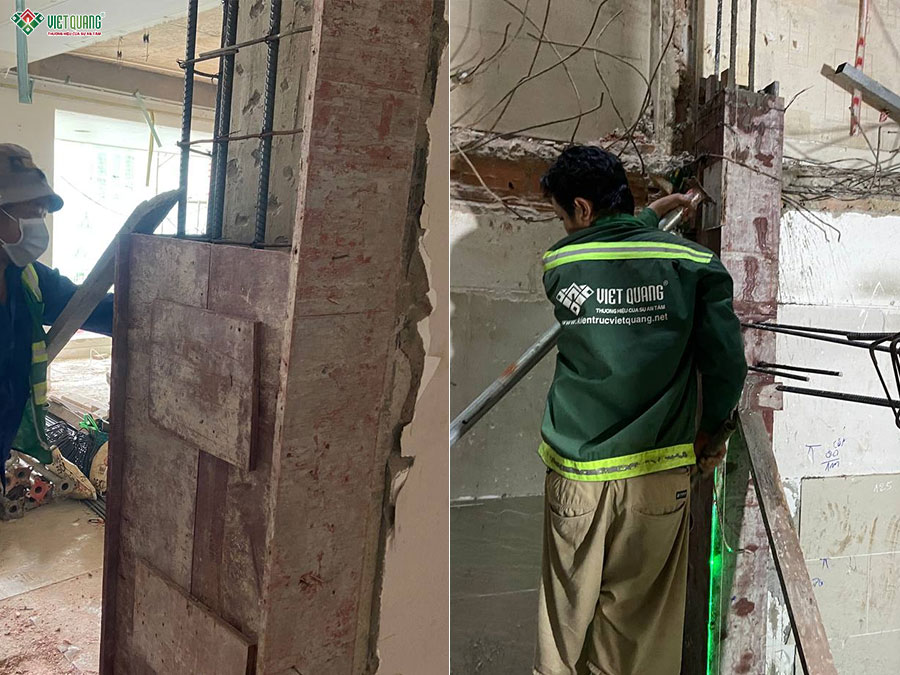

Hình ảnh thi công gia cố cột, sàn lầu
Thi công xây thô nâng tầng – Dựng khung cột, dầm, sàn theo từng giai đoạn
Sau khi hoàn tất công đoạn gia cố, công trình sửa chữa nâng tầng bước vào giai đoạn thi công phần thô nâng tầng. Việt Quang Group triển khai thi công theo quy trình chuẩn, bắt đầu từ việc gia công và lắp dựng cốt thép đúng theo bản vẽ thiết kế, đảm bảo đúng chủng loại, đúng đường kính và liên kết chắc chắn tại các điểm giao nhau. Toàn bộ công tác buộc thép, neo thép và bố trí thép chờ đều được kiểm tra kỹ lưỡng trước khi tiến hành đổ bê tông.
Tiếp theo, đội ngũ thi công tiến hành lắp dựng coffa và giàn giáo chắc chắn, đúng cao độ và đúng kích thước thiết kế, đồng thời bố trí giàn giáo khoa học nhằm đảm bảo an toàn tuyệt đối trong quá trình thi công ở tầng cao. Cuối cùng là công đoạn đổ bê tông sàn, sử dụng bê tông đúng mác theo yêu cầu kỹ thuật, đảm bảo độ sụt và độ đặc chắc theo tiêu chuẩn. Sau khi hoàn thành, bê tông được bảo dưỡng đúng thời gian quy định để kết cấu đạt cường độ tốt nhất. Toàn bộ công trình được thi công theo từng tầng, đảm bảo tiến độ liên tục và kiểm soát chất lượng chặt chẽ trong suốt quá trình nâng tầng.

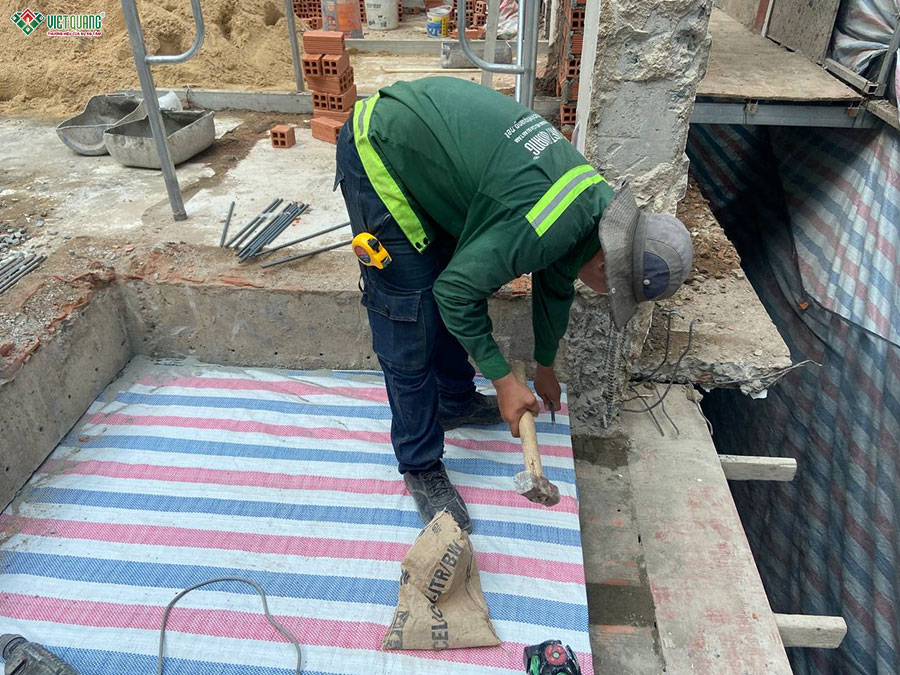

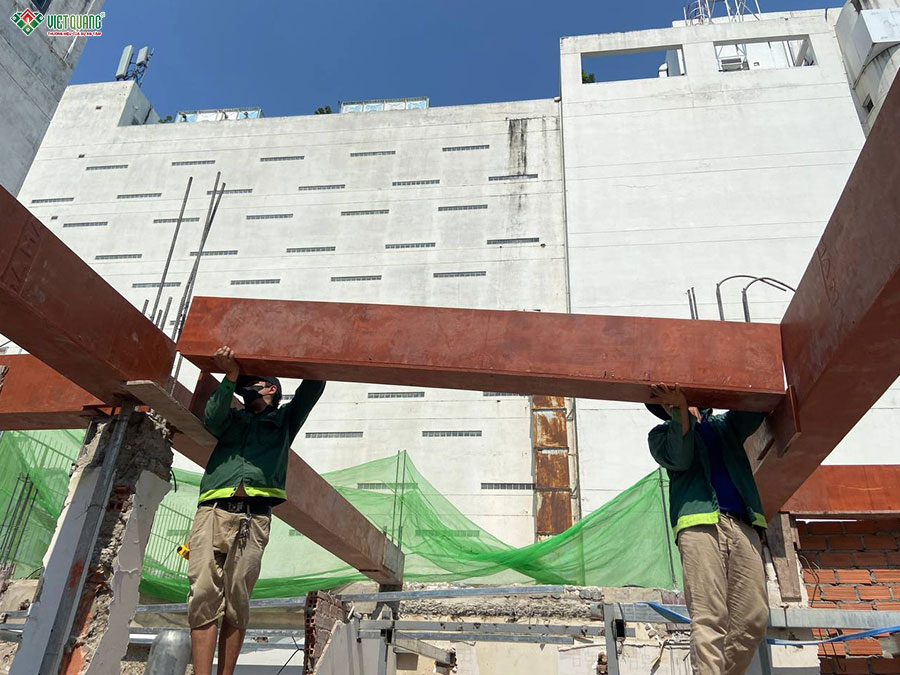

Hình ảnh thi công xây thô lầu 3
Hình ảnh thi công xây thô lầu 4
Thi công tường xây – Tô trát hoàn thiện các hạng mục xây thô
Sau khi hoàn thành hệ khung bê tông cốt thép và phần mái, công trình chuyển sang giai đoạn xây tường, tô trát và hoàn thiện những hạng mục còn lại của phần thô. Lúc này, hình dáng và cách phân chia không gian của tòa nhà cũng dần rõ ràng hơn khi các tường bao, tường ngăn phòng và vị trí cửa được triển khai theo mặt bằng thiết kế.
Trước khi tô trát, đội thợ Việt Quang Group tiến hành đóng lưới tại các vị trí tiếp giáp giữa tường gạch với cột, dầm bê tông và những khu vực có đường điện âm tường. Đây là những vị trí sử dụng hai loại vật liệu hoặc đã được cắt đục để đi hệ thống kỹ thuật, vì vậy việc gia cường bằng lưới giúp hạn chế nguy cơ xuất hiện vết nứt trên bề mặt sau khi tô và hoàn thiện.
Công tác xây tô, các khu vực thường xuyên tiếp xúc với nước như nhà vệ sinh được triển khai chống thấm trước khi bước sang những lớp hoàn thiện tiếp theo. Từng bề mặt tường, trần và các vị trí quanh cửa được tô trát, căn chỉnh độ phẳng và hoàn thiện lần lượt theo từng tầng. Qua đó, phần xây thô của tòa nhà dần được hoàn chỉnh để chuẩn bị chuyển sang giai đoạn hoàn thiện kiến trúc và nội thất.
Thi công kết cấu và đổ bê tông hầm
Song song với quá trình thi công phần thô các tầng phía trên, khu vực hầm của tòa nhà cũng được Việt Quang Group triển khai theo phương án kết cấu đã thống nhất. Đây là hạng mục nằm ở phần thấp của công trình nên quá trình thi công cần được thực hiện theo đúng trình tự, đặc biệt tại các vị trí liên kết với kết cấu hiện hữu và khu vực hố pit thang máy.
Sau khi hoàn thành công tác chuẩn bị, đội thợ tiến hành gia công, lắp dựng cốt thép và cốp pha cho các cấu kiện tại khu vực hầm. Trước thời điểm đổ bê tông, kỹ sư phụ trách kiểm tra lại vị trí cốt thép, kích thước cấu kiện, cao độ và các vị trí kỹ thuật liên quan để hạn chế việc phải đục sửa sau này.
Bê tông sau đó được đổ theo từng khu vực và đầm kỹ trong quá trình thi công nhằm đảm bảo bê tông điền đầy trong cốp pha. Sau khi hoàn thành, bề mặt được kiểm tra và thực hiện bảo dưỡng theo tiến độ thi công trước khi chuyển sang các công việc tiếp theo. Việc hoàn thiện kết cấu khu vực hầm cũng tạo cơ sở để tiếp tục triển khai đồng bộ các hạng mục xây tô, điện nước và hoàn thiện của tòa nhà.
Hoàn thiện kiến trúc và nội thất tòa nhà văn phòng

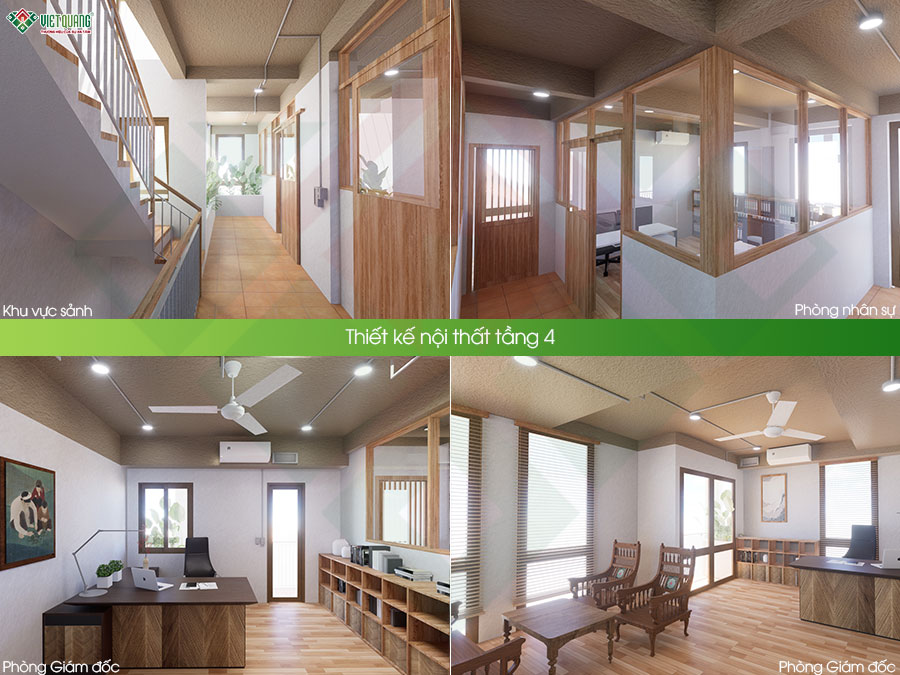

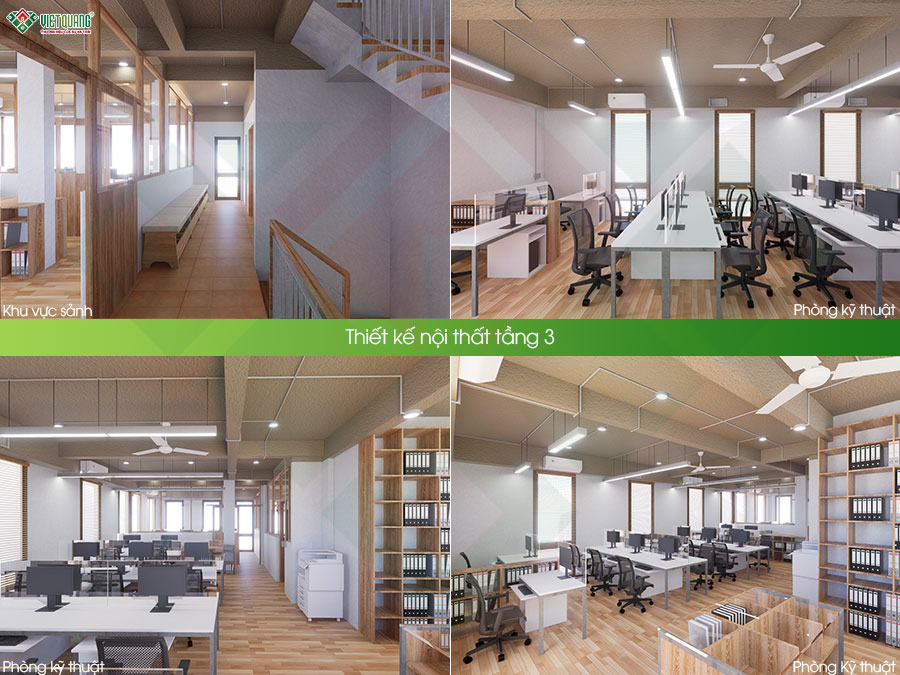

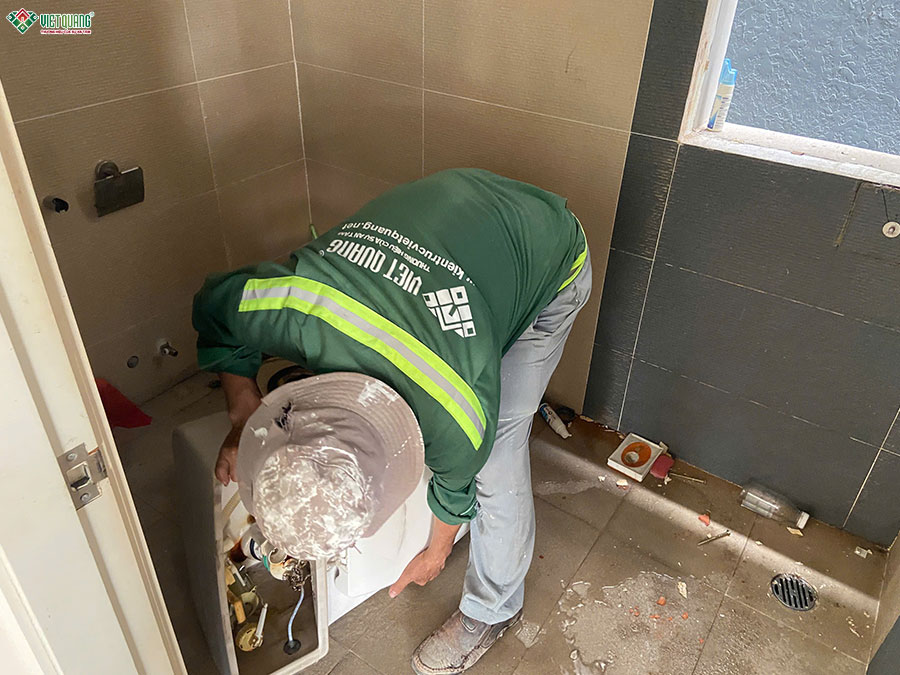

Khi các hạng mục xây tô cơ bản hoàn tất, công trình sẽ bước sang giai đoạn hoàn thiện – cũng là thời điểm phương án thiết kế văn phòng boutique bắt đầu được thể hiện rõ hơn trong không gian thực tế. Các công việc tiếp theo tập trung vào hoàn thiện bề mặt tường, trần, sàn, hệ cửa, hệ thống điện – nước, chiếu sáng và từng khu vực nội thất theo thiết kế đã thống nhất với chủ đầu tư.
Khác với một công trình xây mới, quá trình hoàn thiện tại dự án này cần kết nối hài hòa giữa phần kết cấu hiện hữu được giữ lại, khu vực đã gia cố và hai tầng được xây dựng thêm. Vì vậy, các hạng mục được triển khai theo từng khu vực và kiểm tra thực tế trong quá trình thi công, nhằm đảm bảo khi hoàn thành, phần cũ và phần cải tạo tạo thành một tổng thể thống nhất cả về công năng lẫn kiến trúc.

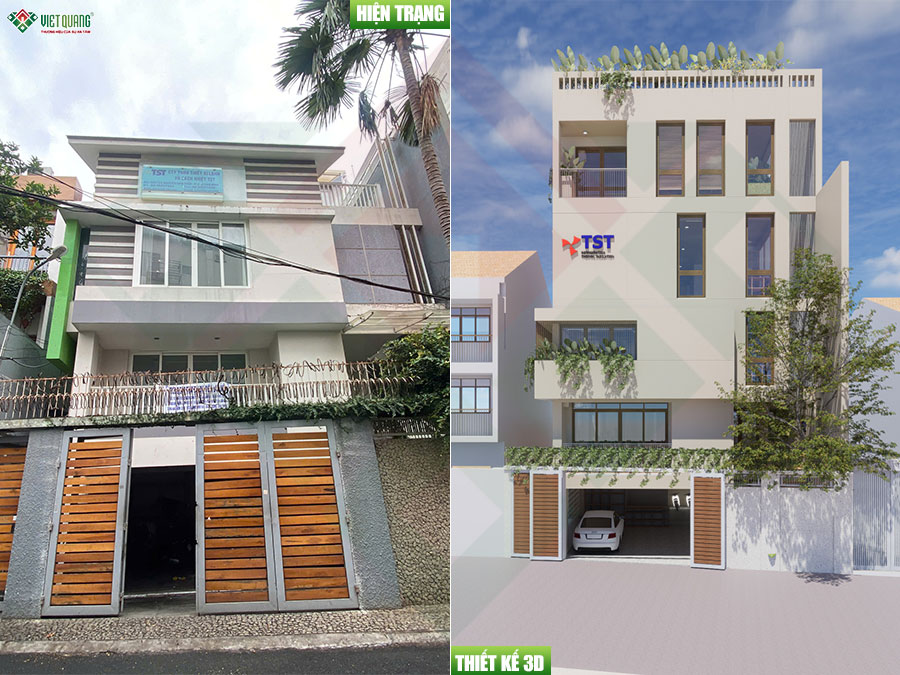

Diện mạo tòa nhà văn phòng 11×19m sau khi cải tạo, nâng tầng
Sau 180 ngày thi công, tòa nhà văn phòng của anh Dương Văn Sinh tại phường Tân Sơn Hòa, TP.HCM đã hoàn thành quá trình cải tạo, nâng tầng từ quy mô 3 tầng có lửng lên 5 tầng có lửng. Từ công trình hiện hữu, Việt Quang Group đã thực hiện các hạng mục gia cố kết cấu, xây dựng thêm tầng, cải tạo mặt tiền và hoàn thiện những không gian bên trong theo phương án đã thống nhất với chủ đầu tư.
Mặt tiền tòa nhà được làm mới với tông màu trắng chủ đạo, kết hợp hệ cửa kính và các mảng trang trí màu tối, tạo nên diện mạo hiện đại, gọn gàng. Bên trong, các khu vực làm việc, phòng họp và không gian chức năng được hoàn thiện, đáp ứng nhu cầu sử dụng của chủ đầu tư. Sự thay đổi không chỉ thể hiện ở quy mô và hình thức kiến trúc mà còn ở việc tổ chức lại không gian, giúp tòa nhà phù hợp hơn với nhu cầu làm việc và vận hành.
Sau khi bàn giao, Việt Quang Group tiếp tục thực hiện trách nhiệm bảo hành theo các điều khoản đã thống nhất trong hợp đồng, đồng hành cùng chủ đầu tư trong quá trình sử dụng. Việt Quang Group xin gửi lời cảm ơn chân thành đến anh Sinh vì đã tin tưởng lựa chọn đội ngũ thực hiện công trình cải tạo, nâng tầng tòa nhà văn phòng 11×19m tại phường Tân Sơn Hòa.
Nếu quý khách đang có nhu cầu cải tạo, nâng tầng nhà ở hoặc tòa nhà văn phòng, hãy liên hệ Việt Quang Group để được khảo sát hiện trạng, tư vấn phương án thi công và lập dự toán chi tiết. Với phương châm “Thương hiệu của sự an tâm”, Việt Quang Group luôn chú trọng chất lượng, tiến độ và sự minh bạch trong từng hạng mục. Liên hệ Hotline: 096 1993 915 để được tư vấn và khảo sát miễn phí!
