Trong quá trình xây dưng nhà ở, chất lượng bê tông luôn đóng vai trò then chốt với độ bền và tuổi thọ của công trình. Một trong những thông số kỹ thuật quan trọng được đội ngũ kỹ sư kiểm soát chính là độ sụt bê tông. Nếu độ sụt không đạt yêu cầu, bê tông có thể khó thi công, không lấp đầy cốt thép hoặc bị phân tầng, tách nước, làm ảnh hưởng trực tiếp đến chất lượng kết cấu. Vì vậy, việc kiểm tra độ sụt không chỉ là một yêu cầu trong quy trình thi công mà còn là bước kiểm soát chất lượng quan trọng để đảm bảo công trình đạt độ bền theo thiết kế.
Tại Việt Quang Group, tất cả các công trình xây nhà phần thô đều thực hiện kiểm tra độ sụt bê tông trước khi đổ. Quy trình này được đội ngũ kỹ sư trực tiếp giám sát nhằm kiểm soát chất lượng vật liệu đầu vào, đảm bảo bê tông đáp ứng yêu cầu kỹ thuật và phù hợp với từng hạng mục thi công.
Độ sụt bê tông là gì?
Độ sụt bê tông là chỉ số thể hiện mức độ dẻo và khả năng lưu động của hỗn hợp bê tông tươi trước khi đông cứng. Chỉ số này được xác định bằng thí nghiệm côn Abrams. Quá trình thực hiện hỗn hợp bê tông được đổ vào côn tiêu chuẩn (phễu hình nón cụt), đầm chặt theo quy trình rồi nhấc côn lên để đo chiều cao phần bê tông bị sụt xuống.
Nói một cách đơn giản, độ sụt cho biết bê tông dễ hay khó thi công:
- Độ sụt thấp: Hỗn hợp bê tông khô, cứng, khó đầm và khó lấp đầy các vị trí có mật độ cốt thép dày.
- Độ sụt quá cao ngoài yêu cầu thiết kế: Hỗn hợp bê tông có thể dễ xảy ra hiện tượng tách nước, phân tầng và ảnh hưởng đến chất lượng kết cấu nếu nguyên nhân xuất phát từ việc thay đổi cấp phối hoặc tự ý bổ sung nước tại công trường.
- Độ sụt phù hợp: Bê tông có khả năng chảy vừa đủ để thi công thuận lợi, đồng thời vẫn đảm bảo cường độ sau khi đông cứng.
Cần lưu ý rằng độ sụt không phản ánh cường độ bê tông. Nhiều người thường nhầm lẫn giữa hai khái niệm này. Cường độ chịu nén của bê tông phụ thuộc vào cấp phối, tỷ lệ nước/xi măng, chất lượng vật liệu, quy trình thi công và bảo dưỡng, trong khi độ sụt chỉ phản ánh tính công tác của hỗn hợp bê tông ở thời điểm chuẩn bị đổ. Nói cách khác, độ sụt giúp đánh giá khả năng thi công của bê tông chứ không phải khả năng chịu lực của kết cấu sau khi bê tông đông cứng.
Ví dụ thực tế: Trong quá trình thi công nhà ở, cùng sử dụng bê tông mác 300 nhưng hạng mục móng, cột có thể yêu cầu độ sụt khác với dầm hoặc sàn, tùy thuộc vào hồ sơ thiết kế, mật độ cốt thép và phương pháp thi công. Điều quan trọng không phải là độ sụt cao hay thấp, mà là độ sụt phải phù hợp với yêu cầu kỹ thuật và không bị thay đổi do tự ý bổ sung nước tại công trường. Đây cũng là lý do các kỹ sư luôn kiểm tra độ sụt trước khi đổ bê tông thay vì chỉ dựa vào mác bê tông ghi trên phiếu giao hàng.
Độ sụt là một chỉ số quan trọng giúp đánh giá khả năng thi công của bê tông tươi trước khi đổ. Việc kiểm tra độ sụt bê tông đúng cách sẽ giúp đảm bảo chất lượng thi công, hạn chế các khuyết tật như rỗ bê tông, phân tầng hoặc tách nước, đồng thời góp phần đảm bảo chất lượng và độ bền của kết cấu. Trên thực tế, giá trị độ sụt phù hợp luôn được xác định dựa trên hồ sơ thiết kế, cấp phối bê tông và điều kiện thi công cụ thể của từng công trình. Vì vậy, kỹ sư không đánh giá chất lượng bê tông chỉ dựa vào một con số mà phải kết hợp với các chỉ tiêu kỹ thuật và quy trình nghiệm thu tại hiện trường.
ĐĂNG KÝ TƯ VẤN MIỄN PHÍ
Quy trình kiểm tra độ sụt bê tông tại công trình trước khi đổ bê tông
Độ sụt bê tông không thể đánh giá bằng mắt thường mà phải được kiểm tra theo đúng quy trình kỹ thuật. Trong xây dựng nhà ở, việc kiểm tra này thường được thực hiện ngay sau khi xe bê tông tươi đến công trình và trước khi tiến hành đổ bê tông vào móng, cột, dầm hoặc sàn.
Thông qua kết quả đo độ sụt, kỹ sư có thể đánh giá sơ bộ tính công tác của hỗn hợp bê tông, từ đó quyết định có đủ điều kiện để thi công hay cần trao đổi lại với đơn vị cung cấp bê tông. Đây là một bước kiểm tra chất lượng bê tông tươi trước khi thi công, góp phần đảm bảo hỗn hợp bê tông đáp ứng yêu cầu kỹ thuật trước khi đưa vào kết cấu.
Dụng cụ kiểm tra độ sụt bê tông
Để thực hiện thí nghiệm độ sụt, kỹ sư sẽ chuẩn bị các dụng cụ theo quy định, bao gồm:
- Côn Abrams bằng thép tiêu chuẩn.
- Thanh đầm thép đầu tròn.
- Tấm đế phẳng, sạch và chắc chắn.
- Thước đo chuyên dụng để xác định chiều cao độ sụt.
- Xẻng hoặc gáo lấy mẫu bê tông.
Mặc dù các dụng cụ khá đơn giản, nhưng quá trình thực hiện phải tuân thủ đúng trình tự để kết quả đo phản ánh chính xác trạng thái của hỗn hợp bê tông.
Các bước kiểm tra độ sụt bê tông
Bước 1: Chuẩn bị bề mặt thử, thiết bị và cố định côn Abrams (nón sụt)
Đặt đế thử trên bề mặt phẳng và làm ẩm nhẹ bằng nước, tránh đọng nước. Côn Abrams được đặt cố định để kiểm tra.
Bước 2: Lấy mẫu bê tông
Sau khi xe bê tông tươi đến công trình, kỹ sư sẽ lấy mẫu trực tiếp từ máng xả hoặc vị trí đại diện của mẻ bê tông. Mẫu được lấy phải đảm bảo đồng đều, tránh chỉ lấy phần bê tông đầu hoặc cuối xe vì có thể không phản ánh đúng chất lượng của toàn bộ mẻ bê tông.
Lưu ý: Không lấy mẫu từ phần bê tông đã bị phân tầng hoặc đã chảy trên nền công trình.
Bước 3: Đổ bê tông vào côn Abrams
Hỗn hợp bê tông được đổ vào côn Abrams thành 3 lớp có chiều cao gần bằng nhau (mỗi lớp khoảng 1/3 chiều cao côn). Sau mỗi lớp, dùng thanh đầm tiêu chuẩn đầm đều 25 lần, phân bố đều trên toàn bộ tiết diện của lớp bê tông, tránh đầm tập trung vào một vị trí hoặc khuấy trộn hỗn hợp gây phân tầng.
Bước 4: Nhấc côn kiểm tra
Sau khi đổ đầy nón, dùng thanh đầm gạt bỏ phần bê tông dư, đồng thời vuốt phẳng bề mặt mẫu để chuẩn bị cho bước đo. Tiếp đó, côn Abrams được nhấc lên từ từ theo phương thẳng đứng, không xoay hoặc rung lắc côn trong quá trình nhấc.
Bước 5: Đo và ghi nhận kết quả
Khi khối bê tông đã ổn định sau khi nhấc côn, kỹ sư sử dụng thước đo để xác định chính xác giá trị độ sụt. Việc đo phải được thực hiện ngay sau khi nhấc côn và trước khi mẫu bê tông tiếp tục biến dạng, nhằm đảm bảo kết quả phản ánh đúng trạng thái của hỗn hợp tại thời điểm kiểm tra. Kết quả sau đó được đối chiếu với yêu cầu kỹ thuật của từng hạng mục và hồ sơ thiết kế.
Nếu giá trị nằm trong phạm vi cho phép, bê tông sẽ được nghiệm thu và đưa vào thi công. Trường hợp kết quả không đạt yêu cầu, đội ngũ giám sát sẽ phối hợp với đơn vị cung cấp bê tông để xác định nguyên nhân và xử lý theo đúng quy trình kỹ thuật trước khi tiếp tục công việc.
Lưu ý:
- Kiểm tra ngay sau khi xe bê tông đến công trình, không để bê tông chờ quá lâu.
- Dụng cụ đo phải sạch và đúng kích thước tiêu chuẩn.
- Không thực hiện thí nghiệm trên nền đất mềm hoặc bề mặt không bằng phẳng.
- Không tự ý bổ sung nước vào hỗn hợp bê tông trước khi kiểm tra.
- Kết quả đo cần được ghi nhận đầy đủ để phục vụ công tác nghiệm thu và lưu hồ sơ chất lượng.
- Không thực hiện thí nghiệm khi côn Abrams hoặc đế thử bị biến dạng, cong vênh hoặc không đúng kích thước tiêu chuẩn.
Tại Việt Quang Group, kiểm tra độ sụt bê tông là một bước trong quy trình kiểm soát chất lượng trước khi đổ bê tông cho các hạng mục như móng, cột, dầm và sàn. Song song với việc đo độ sụt, đội ngũ kỹ sư còn kiểm tra các yếu tố khác như thời gian xuất trạm và vận chuyển bê tông, mác bê tông theo phiếu giao hàng, tình trạng cốt thép, ván khuôn và điều kiện thi công thực tế trước khi cho phép tiến hành đổ bê tông.
Việc thực hiện đồng bộ các bước kiểm tra giúp hạn chế rủi ro trong quá trình thi công, đồng thời đảm bảo công trình được triển khai đúng hồ sơ thiết kế và yêu cầu kỹ thuật.
Quy trình kiểm soát chất lượng bê tông tại Việt Quang Group
Đối với Việt Quang Group, chất lượng bê tông không được đánh giá tại một thời điểm duy nhất mà được kiểm soát xuyên suốt từ khi xe bê tông đến công trình cho đến khi kết cấu đạt cường độ theo thiết kế.
Mỗi hạng mục như móng, cột, dầm và sàn đều được đội ngũ kỹ sư kiểm tra theo quy trình thống nhất nhằm đảm bảo bê tông đáp ứng yêu cầu kỹ thuật trước khi đưa vào thi công. Việc tuân thủ đầy đủ các bước kiểm tra không chỉ giúp hạn chế sai sót trong quá trình thi công mà còn góp phần nâng cao tuổi thọ và độ bền của công trình.
Bước 1. Kiểm tra hồ sơ và phiếu giao bê tông

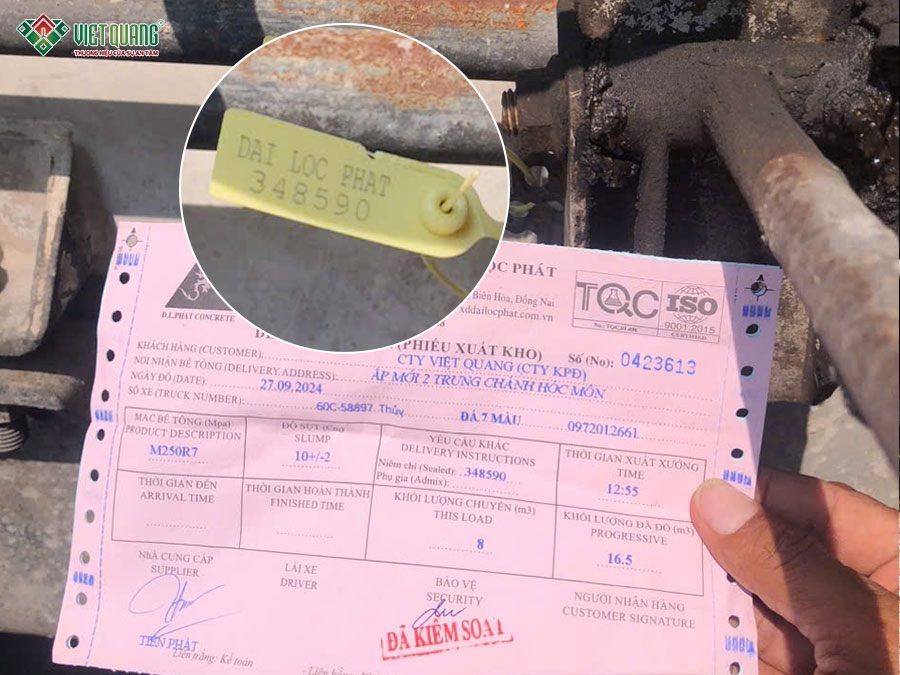

Ngay khi xe bê tông tươi đến công trình, kỹ sư Việt Quang Group sẽ đối chiếu thông tin trên phiếu giao hàng với hồ sơ kỹ thuật đã được phê duyệt.
Các nội dung được kiểm tra bao gồm:
- Mác bê tông theo yêu cầu thiết kế.
- Chủng loại bê tông.
- Thời gian xuất trạm.
- Khối lượng bê tông.
- Nhà cung cấp bê tông.
Việc đối chiếu này giúp đảm bảo bê tông được cung cấp đúng chủng loại trước khi tiến hành các bước kiểm tra tiếp theo.

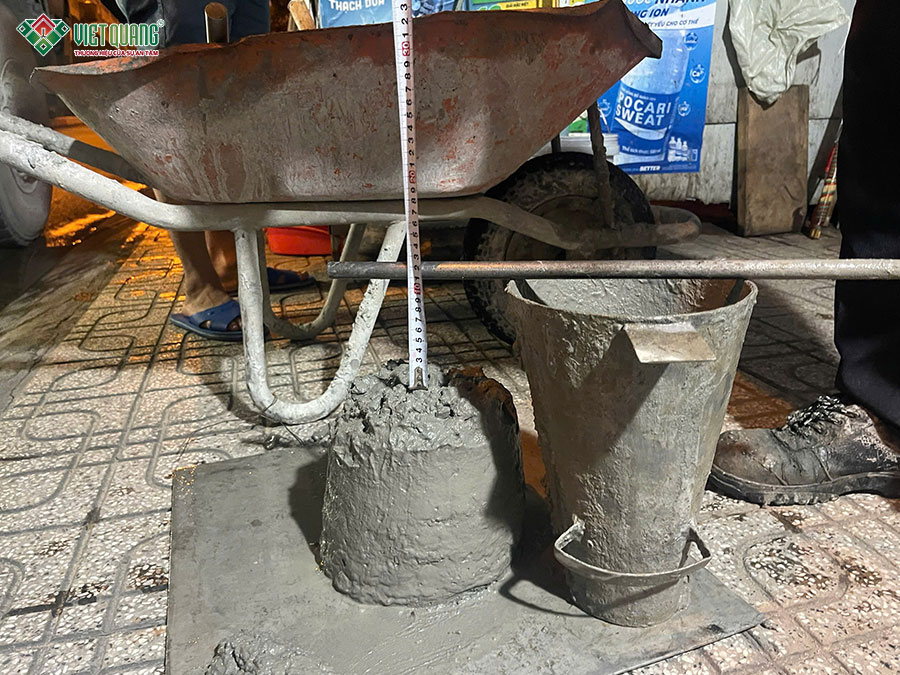

Bước 2. Kiểm tra độ sụt bê tông

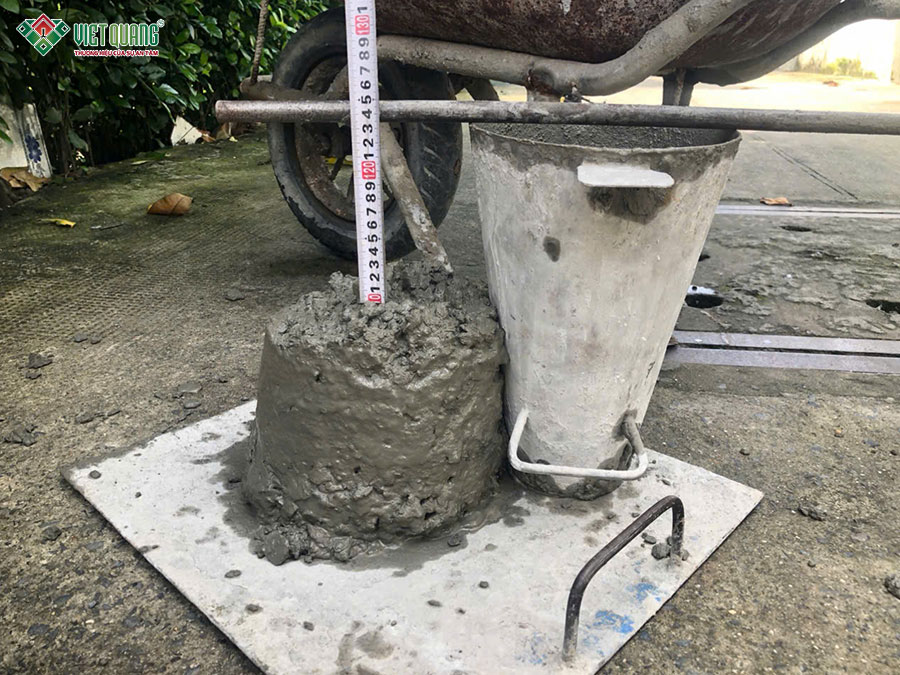

Sau khi xác nhận thông tin trên phiếu giao hàng, kỹ sư sẽ tiến hành kiểm tra độ sụt bằng côn Abrams theo đúng quy trình kỹ thuật.
Kết quả đo được đối chiếu với yêu cầu của từng hạng mục trong hồ sơ thiết kế.
Nếu độ sụt không phù hợp, việc thi công sẽ được tạm dừng để đánh giá nguyên nhân và đưa ra phương án xử lý trước khi tiếp tục. Việc kiểm tra này giúp hạn chế tình trạng sử dụng hỗn hợp bê tông không đáp ứng yêu cầu kỹ thuật.
Bước 3. Kiểm tra cốt thép và ván khuôn trước khi đổ bê tông
Độ sụt đạt yêu cầu không đồng nghĩa công trình có thể tiến hành đổ bê tông ngay.
Trước khi thi công, kỹ sư tiếp tục nghiệm thu:
- Chủng loại cốt thép.
- Khoảng cách bố trí thép.
- Chiều dày lớp bê tông bảo vệ.
- Hệ thống con kê.
- Độ kín khít của ván khuôn.
- Hệ thống chống đỡ.
Nếu phát hiện bất kỳ sai lệch nào, đội thi công sẽ khắc phục trước khi tiến hành đổ bê tông.
>>> Quy trình đổ bê tông sàn đúng tiêu chuẩn kỹ thuật

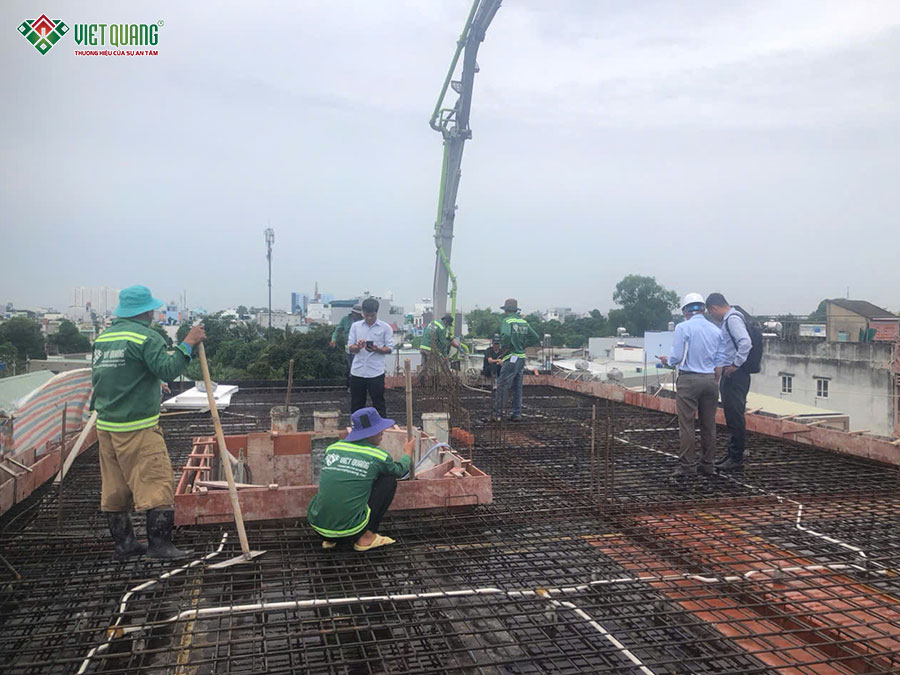

Giám đốc khối phụ trách, kỹ sư cùng giám sát tiến hành kiểm tra nghiệm thu cốt thép, ván khuôn trước khi đổ bê tông
Bước 4. Giám sát quá trình đổ bê tông

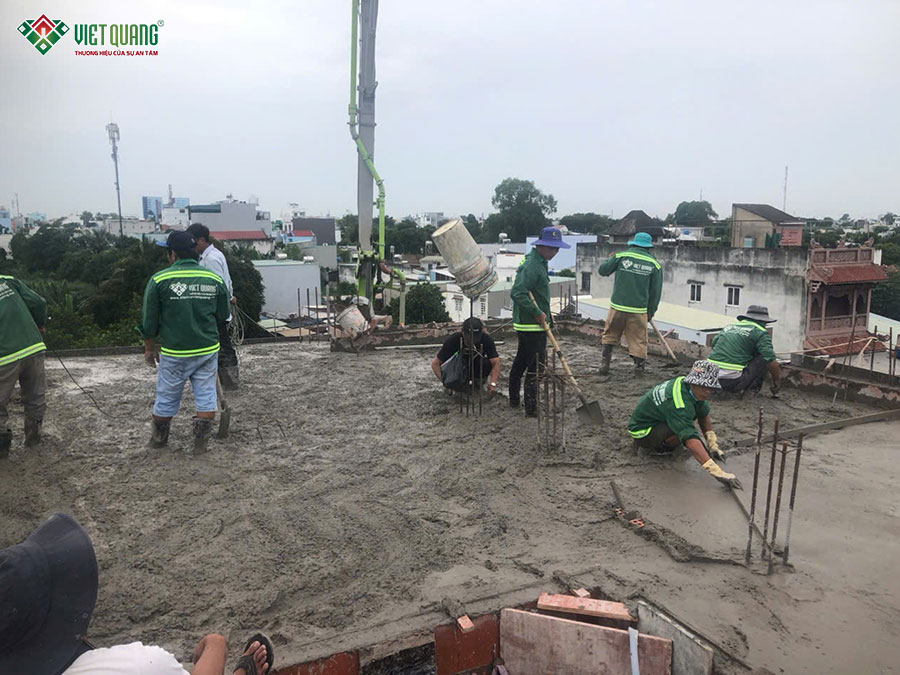

Trong suốt quá trình thi công, kỹ sư Việt Quang Group luôn có mặt tại công trình để theo dõi các công tác đổ bê tông. Việc giám sát liên tục giúp phát hiện và xử lý kịp thời các tình huống phát sinh, hạn chế ảnh hưởng đến chất lượng kết cấu.
Bước 5. Lấy mẫu bê tông khi cần thiết

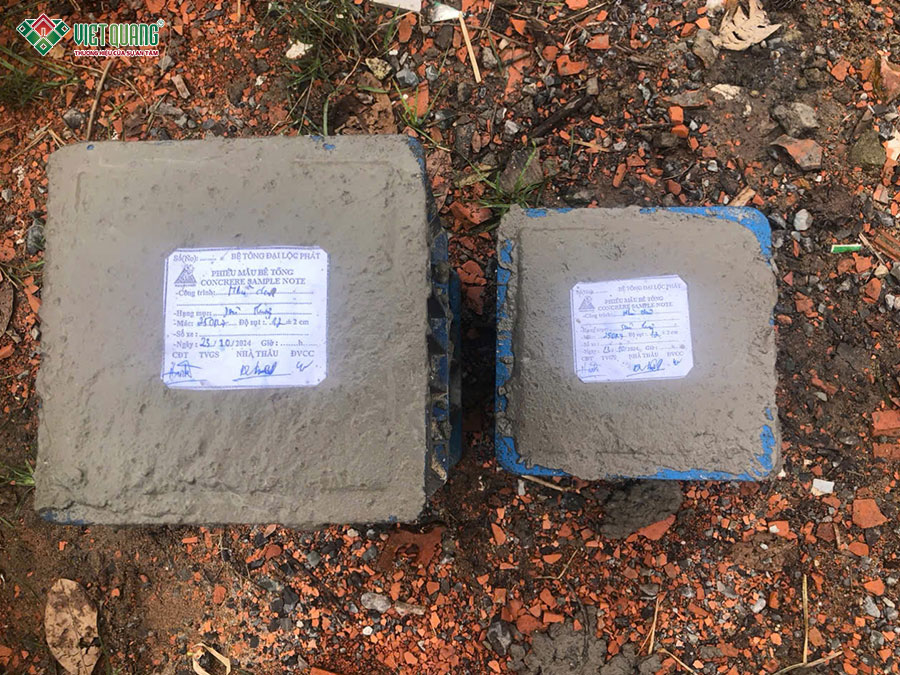

Đối với các hạng mục theo yêu cầu của hồ sơ thiết kế, chủ đầu tư hoặc đơn vị giám sát, Việt Quang Group sẽ phối hợp thực hiện lấy mẫu bê tông để kiểm tra cường độ chịu nén.
Các mẫu thử được bảo dưỡng và thí nghiệm theo quy định nhằm đánh giá khả năng đạt cường độ thiết kế của bê tông sau khi đông cứng. Đây là một trong những căn cứ quan trọng để nghiệm thu chất lượng kết cấu.
Bước 6. Bảo dưỡng bê tông sau khi đổ

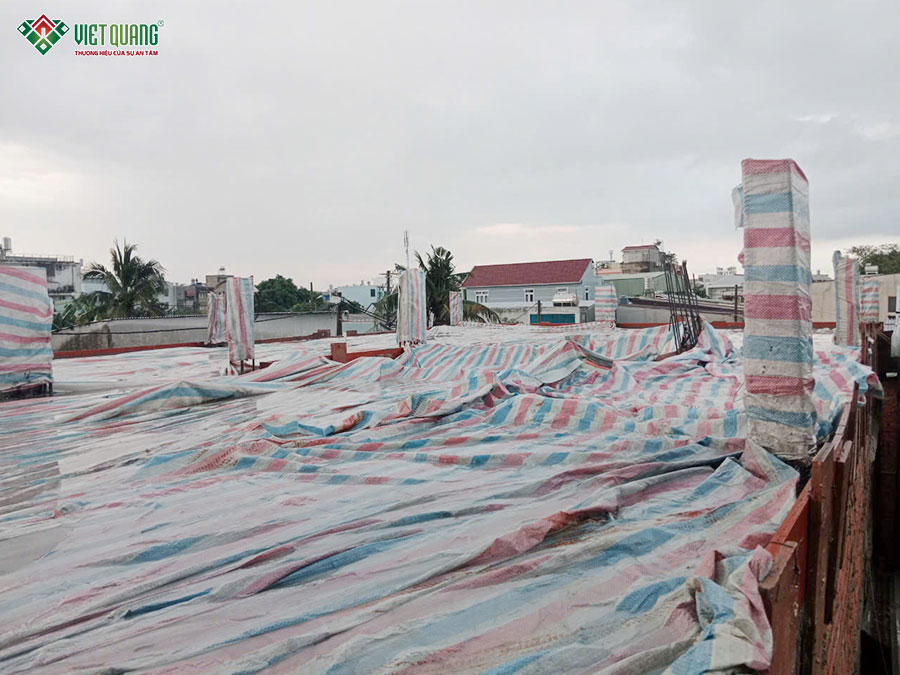

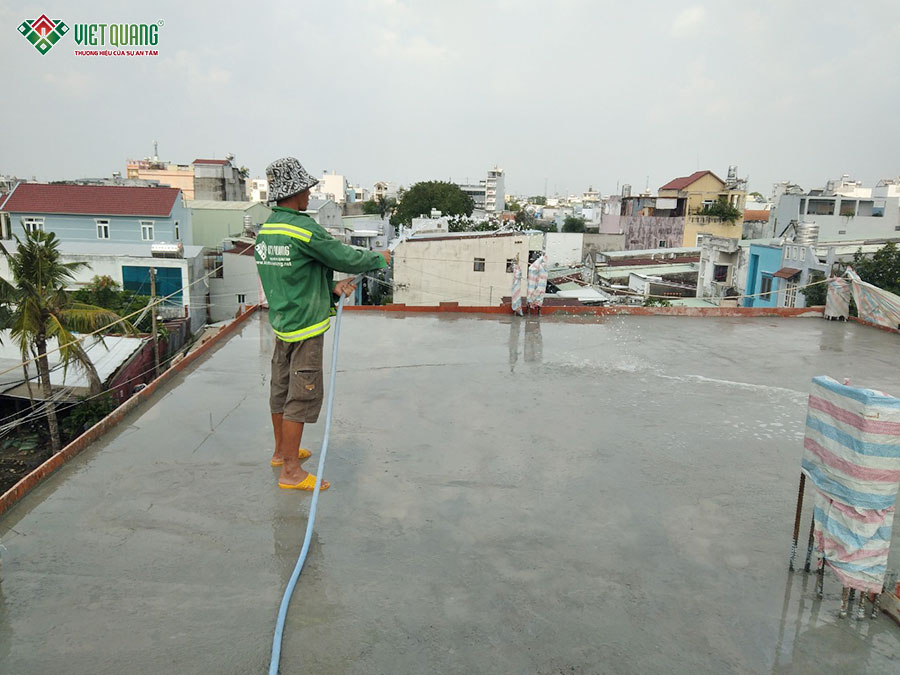

Sau khi hoàn thành công tác đổ bê tông, công trình chuyển sang giai đoạn bảo dưỡng. Tùy từng điều kiện thời tiết và từng hạng mục, kỹ sư sẽ lựa chọn phương án bảo dưỡng phù hợp nhằm duy trì độ ẩm cho bê tông trong thời gian đầu.
Việc bảo dưỡng đúng quy trình giúp: Hạn chế co ngót, giảm nguy cơ nứt bề mặt, tăng khả năng phát triển cường độ, nâng cao độ bền lâu dài của kết cấu. Đây là công đoạn tuy không phức tạp nhưng có ảnh hưởng lớn đến chất lượng công trình sau này.
Vì sao Việt Quang Group luôn kiểm tra độ sụt bê tông trước khi thi công?
Đối với nhiều người, việc kiểm tra độ sụt chỉ là một thao tác kỹ thuật nhỏ trước khi đổ bê tông. Tuy nhiên, dưới góc độ của đơn vị thi công, đây là một bước quan trọng trong quy trình kiểm soát chất lượng.
Việc kiểm tra giúp đội ngũ kỹ sư:
- Đánh giá tính công tác của hỗn hợp bê tông.
- Đảm bảo bê tông phù hợp với từng hạng mục thi công.
- Phát hiện sớm các dấu hiệu bất thường để xử lý kịp thời.
- Hạn chế nguy cơ phát sinh các khuyết tật như rỗ bê tông, phân tầng hoặc tách nước.
- Kiểm soát chất lượng vật liệu đầu vào trước khi đưa vào công trình.
Chính vì vậy, tại Việt Quang Group, bước kiểm tra độ sụt luôn được thực hiện song song với các công tác nghiệm thu khác trước mỗi đợt đổ bê tông.
Kết luận
Độ sụt bê tông là một chỉ tiêu phản ánh khả năng thi công của hỗn hợp bê tông và đóng vai trò quan trọng trong quá trình thi công nhà ở. Việc kiểm tra độ sụt trước khi đổ bê tông giúp kỹ sư đánh giá khả năng thi công của hỗn hợp, từ đó hạn chế các rủi ro như rỗ bê tông, phân tầng, tách nước hoặc khó đầm tại những vị trí có mật độ cốt thép lớn.
Tuy nhiên, độ sụt chỉ là một trong nhiều yếu tố cần được kiểm soát. Để đảm bảo chất lượng công trình, quá trình thi công còn phải tuân thủ đầy đủ các bước nghiệm thu cốt thép, ván khuôn, kiểm tra mác bê tông, giám sát đổ bê tông, bảo dưỡng và nghiệm thu theo đúng hồ sơ thiết kế.
Tại Việt Quang Group, mỗi công trình đều được đội ngũ kỹ sư trực tiếp giám sát theo quy trình kiểm soát chất lượng thống nhất. Từ khâu kiểm tra vật liệu đầu vào đến từng giai đoạn thi công, chúng tôi luôn chú trọng tính chính xác, minh bạch và tuân thủ yêu cầu kỹ thuật nhằm mang đến những công trình bền vững theo thời gian.
Nếu Quý khách đang có kế hoạch xây nhà phần thô hoặc xây nhà trọn gói, đội ngũ kỹ sư Việt Quang Group sẵn sàng tư vấn phương án thi công phù hợp, kiểm soát chất lượng chặt chẽ và đồng hành cùng Quý khách trong suốt quá trình xây dựng.
